Подготовка к отопительному сезону 2026–2027 идёт планомерно

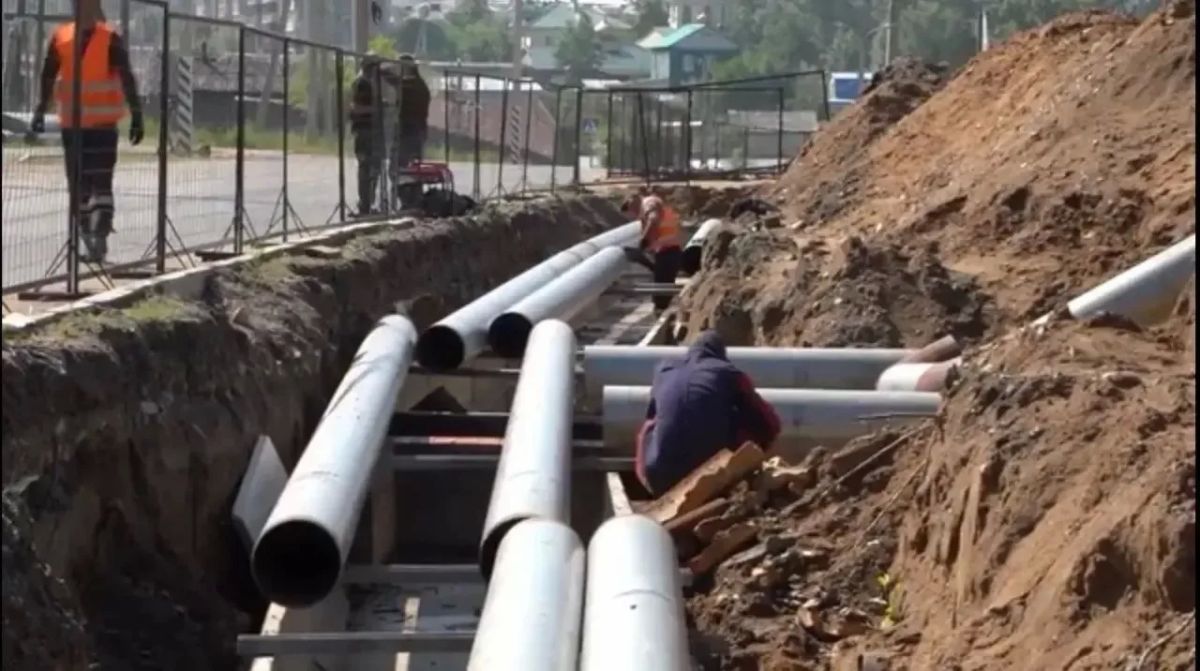

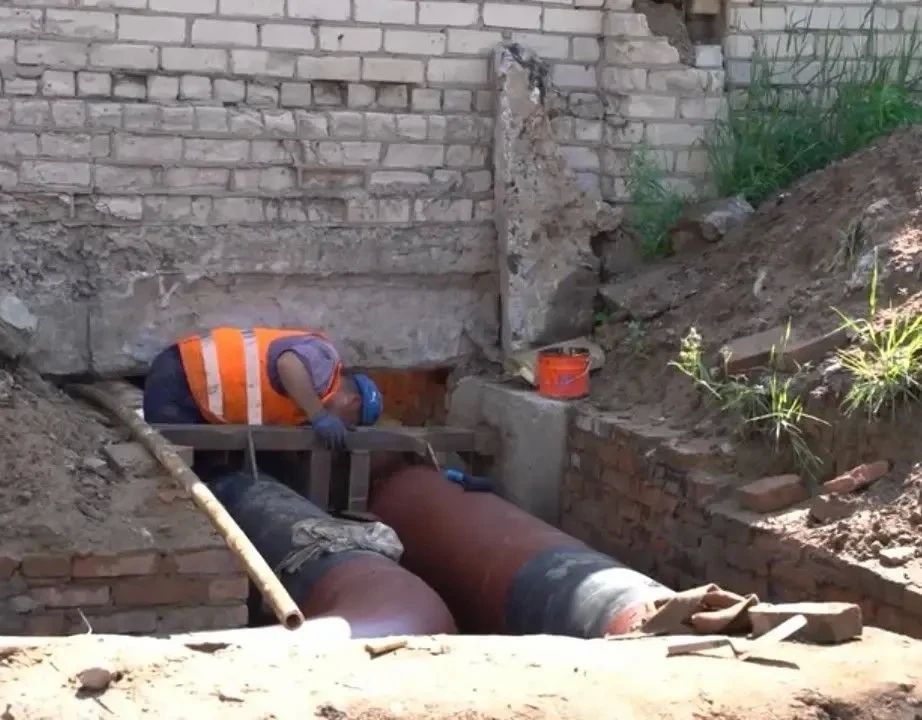

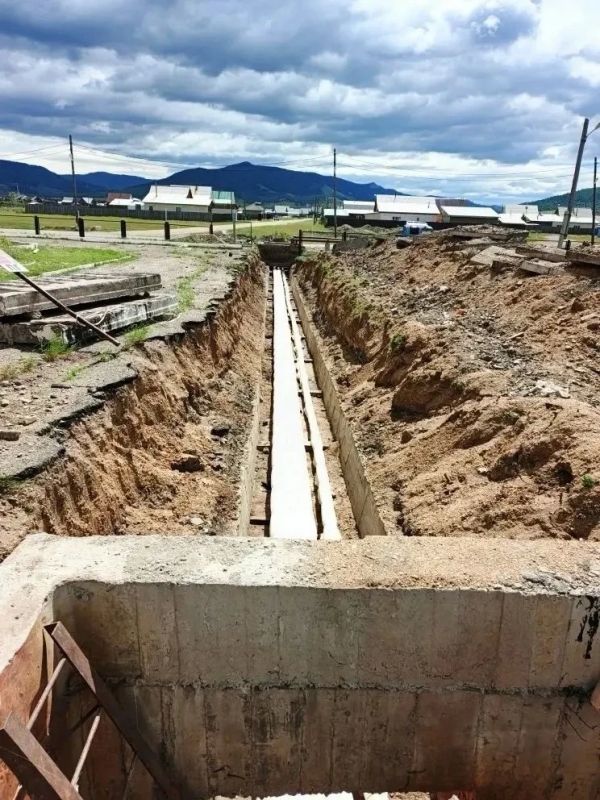

Работы развёрнуты по всем направлениям: ремонтируем сети, котельное и вспомогательное оборудование, проводим гидравлические испытания. Отставаний от графика нет. Готовность края к ОЗП на сегодняшний день 60%, две недели назад было 35.
На сегодня отремонтировали 2,4 км тепловых сетей, привели в порядок 39 котлов и восстановили 980 единиц вспомогательного оборудования.
Гидравлические испытания проверили 1 042 источника теплоснабжения, 977 систем инженерных сетей и почти 10 тысяч потребителей. Все выявленные замечания берём в работу и оперативно устраняем.
На подготовку в этом году предусмотрели более 1,1 млрд рублей.
Работаем системно и ежедневно.
