В Забайкалье идёт подготовка к отопительному сезону 2026-2027 годов. Все мероприятия планируется завершить в срок. Об этом 23 июля сообщается в MAX-канале губернатора региона Александра Осипова.
— Готовность сейчас 35%. Но в отопительный сезон должны вступить вовремя. Впереди у нас большой объём работы — 25,7 километра сетей, 113 котлов и почти 3 тысячи единиц вспомогательного оборудования. Для решения этого привлечены все необходимые службы, — отметил политик.

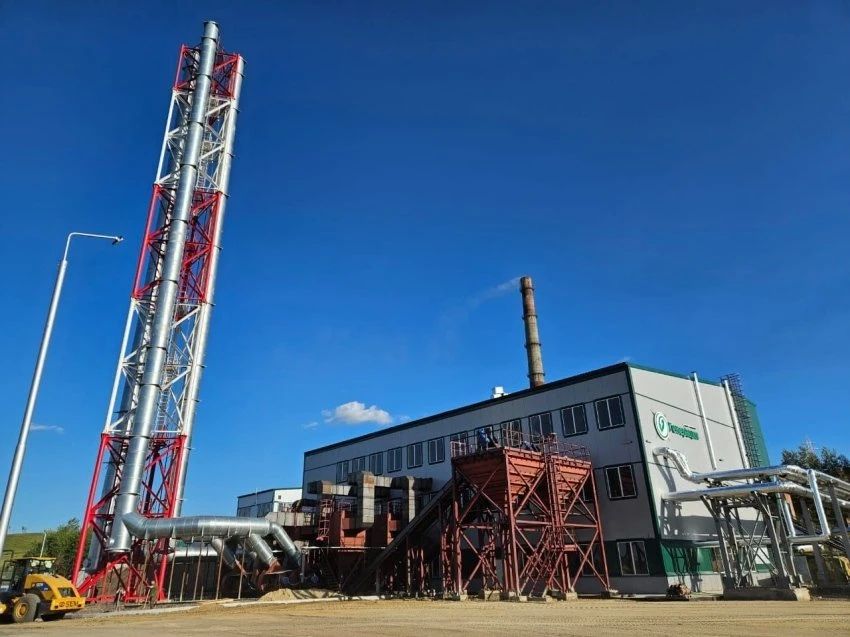

По его словам, сейчас уже отремонтированы 1 387 метров сетей, 25 котлов и 741 единица оборудования. Гидравлические испытания прошли на 908 котельных и 830 системах теплоснабжения — проверено больше 9 тысяч объектов.
— Отставаний нет, держим ритм. Большая часть округов уже в высокой готовности. Но есть точечный вопрос — Атамановка. Там 100 метров магистральной сети диаметром 426 мм требует замены до холодов. Мы не должны повторить ситуацию, которая случилась в начале этого года в суровые морозы, — подчеркнул губернатор.
Одновременно с этим готовятся документы для выделения субсидий ресурсоснабжающим организациям, чтобы зимой расчёты шли без задержек.
